EXAMEN PRÉLIMINAIRE DU SOL
La protection du sol sur les chantiers est facile à mettre en œuvre si les architectes et les aménagistes ont défini les précautions à prendre dès de la planification. Notre photothèque illustre la faisabilité et la praticabilité de telles mesures. Regardez et vous serez certainement convaincus. Une planification détaillée et judicieuse ne sert pas seulement à protéger le sol, elle garantit un bon déroulement du chantier.
État initial

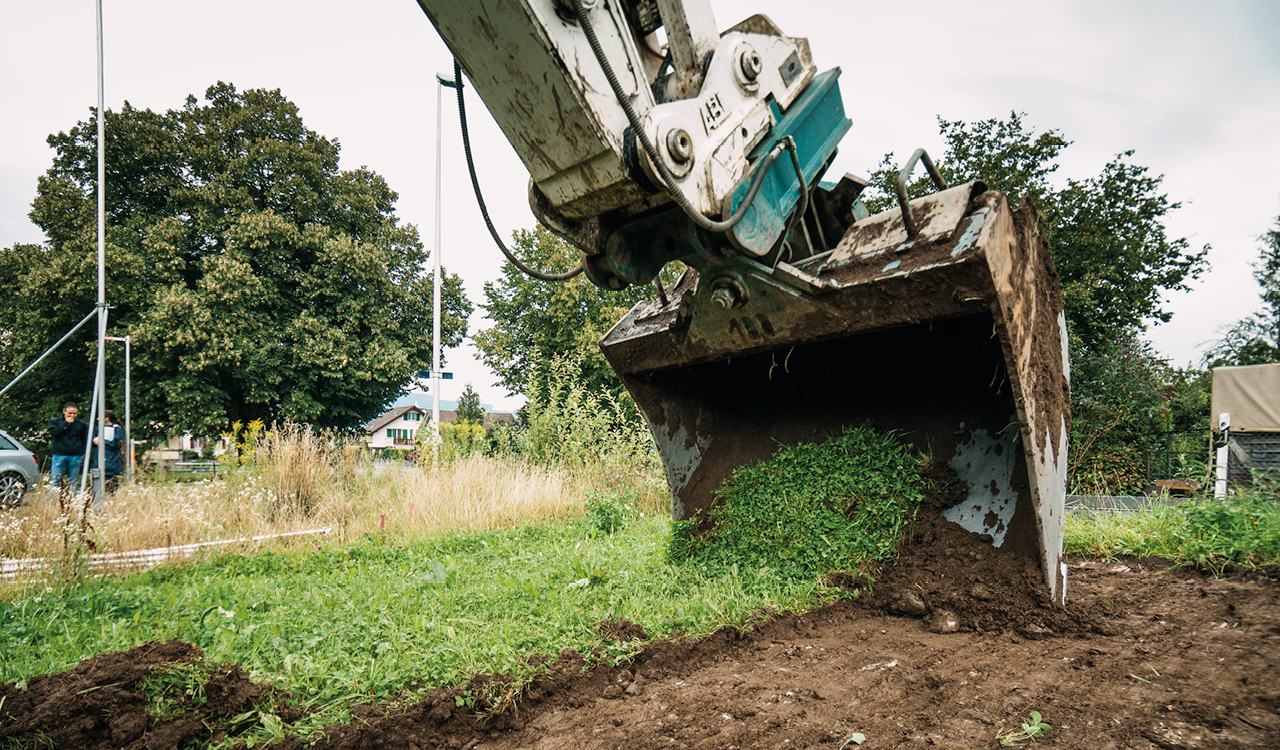

Lorsqu’un projet de construction englobe des sols naturels intacts, il faut prévoir leur valorisation sur place où hors du chantier. Il faut donc dès le début de la planification déterminer l’état et l’adéquation pour une valorisation.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Morphologie du site et levé pédologique succinct
La morphologie du site fournit quelques indications de base: p. ex. si on est dans une dépression, il faut s’attendre à la présence de sols humides. En délimitant des unités morphologiques, puis en les examinant par sondages à la tarière, on détermine les caractéristiques de la couche supérieure du sol, celle du sous-sol et leur sensibilité à la compaction.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Sondage à la tarière
En sondant le sol avec une tarière manuelle sur une profondeur d’environ un mètre, il est possible de déterminer certaines caractéristiques d’un sol et l’épaisseur des couches pédologiques (horizons).
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Évaluation sommaire des sols
L’échantillon de sol prélevé à la tarière permet d’identifier les couches naturelles du sol, et de séparer la couche supérieure du sol et la couche sous-jacente. A l’aide de la couleur et d’un test tactile, il est également possible de déterminer quelques caractéristiques d’un sol, telles sa sensibilité au tassement ou son aptitude à la valorisation. Une coloration brune à brune rouille indique un sol bien drainant et fertile, une coloration bleuâtre indique un sol engorgé d’eau et sensible au tassement.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Spécialiste des sols sur les chantiers
En mandatant un spécialiste des sols sur les chantiers la planification peut obtenir dès le début du projet des indications pratiques précieuses pour le bon déroulement d’un chantier. Des mesures préventives sont proposées et une bonne protection des sols est ainsi assurée.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Planification
La planification du projet et du calendrier des travaux tiendra compte des informations réunies sur les sols. Un bilan des volumes des divers matériaux terreux, ainsi que leurs entreposages et valorisation seront déterminées. Le spécialiste des sols sur les chantiers peut contribuer à optimiser les mesures de protection des sols pour les accès au chantier, le décapage, l’entreposage et la remise en place.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

DÉCAPE DE LA COUCHE SUPÉRIEURE DU SOL
Technique de décapage
La couche supérieure du sol sera enlevée à reculons sur l'horizon A en place ce qui évitera de rouler inutilement sur le sous-sol et de risquer de le compacter.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Sol ressuyé
Le décapage de la couche supérieure du sol s’effectuera sur un sol bien ressuyé. Les sols perméables sont ressuyés environ 3 jours après une période de pluies. Il est cependant conseiller d'utiliser un tensiomètre.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Décapage et protection des sols
Si la protection des sols a été prise en compte dès le début de la planification, intégrée à l’appel d’offres et vérifiée lors de l’attribution des travaux, les entreprises qui auront fait une offre adéquate tenant compte des impératifs de la protection des sols sur le chantier pourront réaliser l’ouvrage sans surcoûts et retards résultant de ces exigences.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Engins
Les pelles sur chenilles à godet sont les plus adéquates pour effectuer des décapages. Leur rayon d’action est étendu, leurs chenilles diminuent la charge exercée sur le sol, et le godet rétro permet d’effectuer un travail très précis.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Décapage par couche
La couche supérieure du sol est déposée en premier. Le machiniste sera informé de l’épaisseur de cette couche.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

EXCAVATION DU SOUS-SOL
Déposition et entreposage séparés des matériaux terreux
La couche supérieur du sol et le sous-sol (matériaux terreux) seront déposés en deux étapes et entreposés séparément. La couche des matériaux d’excavation seront entreposés séparément des matériaux terreux.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Dépose par étapes
Après le décapage de la couche supérieure, on passe à la dépose. Pour ce chantier, l’évaluation préalable des sols a indiqué que c’est uniquement les 40 premiers centimètres du sous-sol qui convenaient pour une valorisation. En fonction du type de sol, la couche sous-jacente peut atteindre jusqu’à une épaisseur d’un mètre.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Techniques de travail
La pelle se tiendra sur le matériau d’excavation encore en place, en évitant de circuler sur le sous-sol à décaper.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Techniques de travail
La pelle se tiendra sur le matériau d’excavation encore en place, en évitant de circuler sur le sous-sol à décaper.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Sol ressuyé
Le décapage de la couche supérieure du sol s’effectuera sur un sol bien ressuyé. Les sols perméables sont ressuyés environ 3 jours après une période de pluies, ce laps de temps est suffisant pour que le sous-sol soit lui aussi suffisamment ressuyés.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

ENTREPOSAGE
Planification
Sur la base de l’examen préliminaire du sol, il est possible de calculer un bilan des volumes de matériaux terreux à manipuler, de déterminer les quantités valorisables sur place ou hors du chantier et de calculer les surfaces d’entreposage nécessaires et de planifier leurs emplacements.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Manipulations
On s’efforcera de mettre directement les matériaux terreux en place sur les sites d’entreposage sans manipulations superflues. Le cas présenté sur la photo montre un chantier séparé par un ruisseau des sites d’entreposage, ce qui impliquait de les entreposer provisoirement avant d’organiser le transport vers les dépôts prévus. Il aurait été bien sur préférable de charger directement le camion, si l’organisation du chantier l’avait permis !
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Pistes
Pour prévenir une compaction du sol des accès à la place d’entreposage, il faut installer une piste de chantier. La piste en gravier doit être mise en place sur un sol ressuyé. Cette piste sera ensuite praticable par tous les temps.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

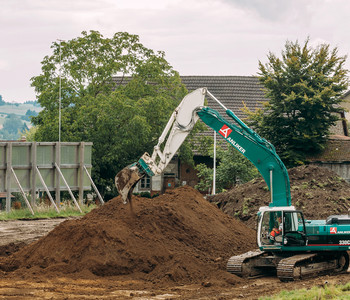

Création des dépôts
Il est judicieux de mettre en andain les matériaux déchargés par le camion à l’aide d’une pelle mécanique qui ne roulera pas sur l’andain.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Couverture végétale
La couverture végétale sera semée immédiatement elle protégera les matériaux terreux des intempéries et les maintiendra biologiquement actifs. En semant des mélanges avec des plantes à enracinement profond on contribuera au drainage et à l’aération de l’andain. Et on évitera l’envahissement par des plantes non désirées.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Dépôt de la couche supérieure
Le dépôt de la couche supérieure enherbé et clairement identifié par un panneau aura une hauteur maximale de 1,5 m pour éviter tout tassement et asphyxie.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Dépôt de sous-sol
Le dépôt de sous-sol sera enherbé, ce qui vient d’être fait sur cette photo, et clairement identifié par un panneau aura une hauteur maximale de 2,5 m pour éviter tout tassement.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Entreposage sans couverture végétale
Ces dépôts de matériaux terreux n’ont pas été immédiatement enherbés. Le dépôt de la couche supérieure a été couvert par la végétation naturelle, mais des mauvaises herbes indésirables dominent. Le dépôt de sous-sol a été colonisé plus lentement, mais les plantes qui se sont installées sont des mauvaises herbes indésirables, et, en partie, nocives pour la santé de l’homme ! Il est vivement recommandé de semer un couvert végétal.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

REMBLAYAGES
Matériaux d’excavation
Il est préférable pour la qualité du travail de n’utiliser que des matériaux d’excavation pour le remblayage, l’utilisation de matériaux terreux issus du sous-sol pose souvent des problèmes de tassement.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Prévoir la reconstitution du sol
Le remblai s’arrêtera un mètre avant le niveau final du terrain reconstitué. On veillera à respecter la succession et l’épaisseur du sous-sol et de la couche supérieure lors de la reconstitution du sol.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions

Tassement du remblai
Le remblai sera soigneusement tassé pour prévenir tout mouvement postérieure à la reconstitution du sol.
Projet Nouveau quartier à Menziken (AG)
Photo © Lorenz Andreas Fischer / Allvisions
